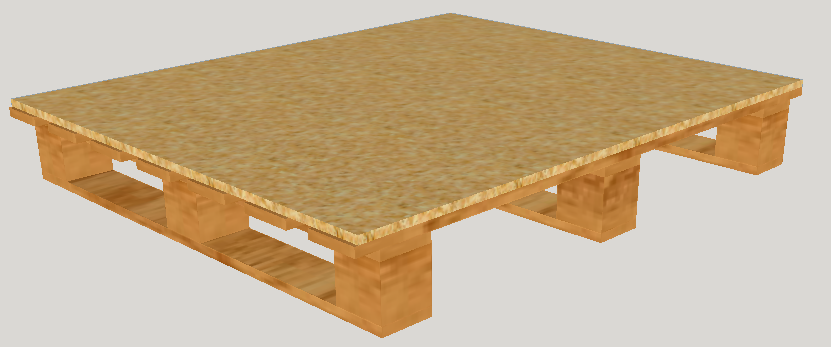

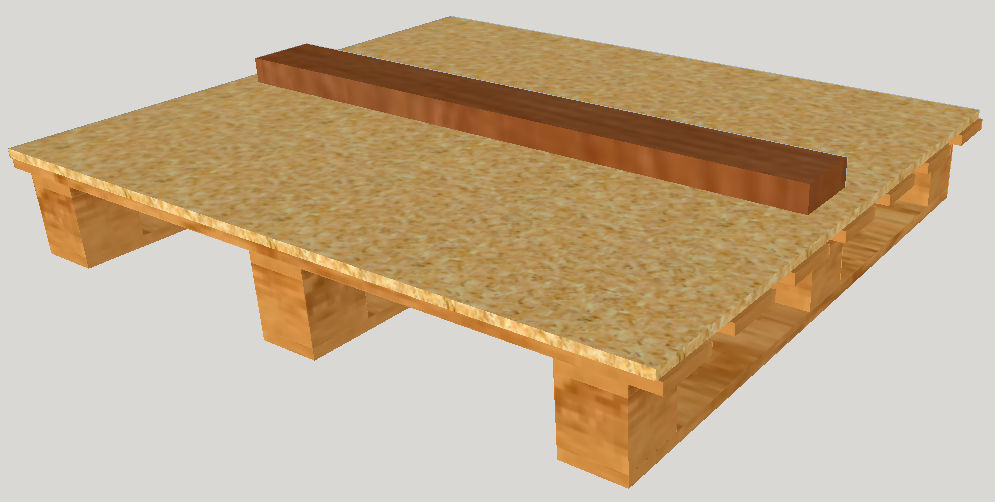

Préparation de la palette avec une planche d’OSB de 15mm

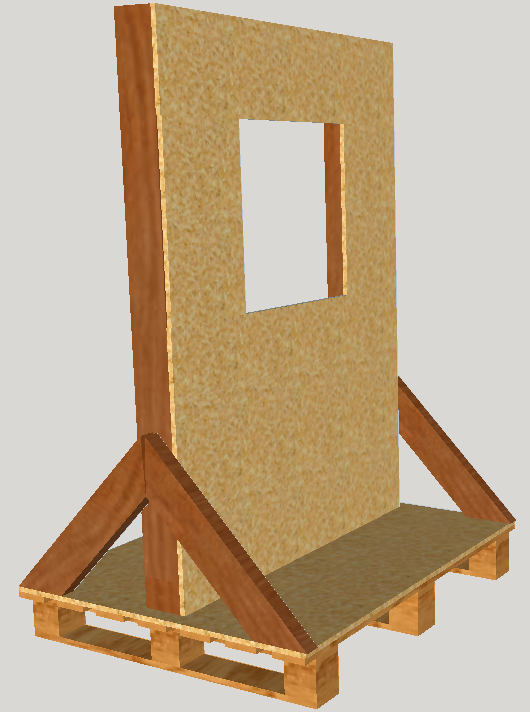

Fixation de la lisse de soubassement

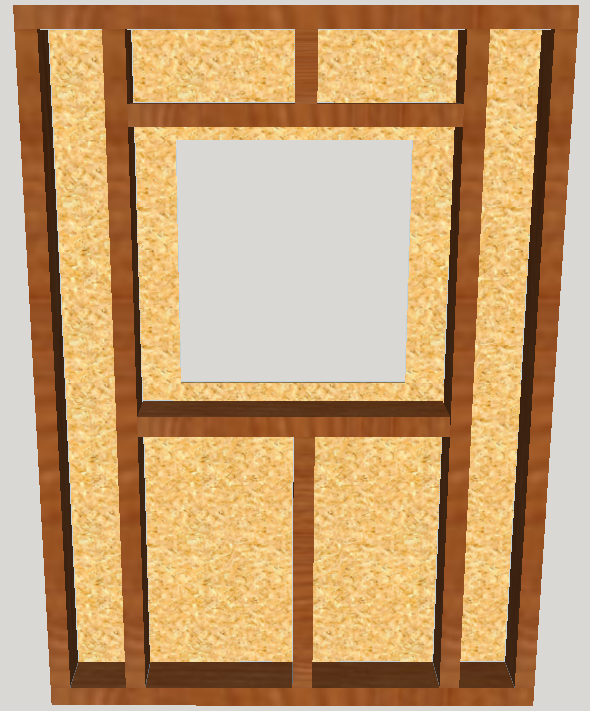

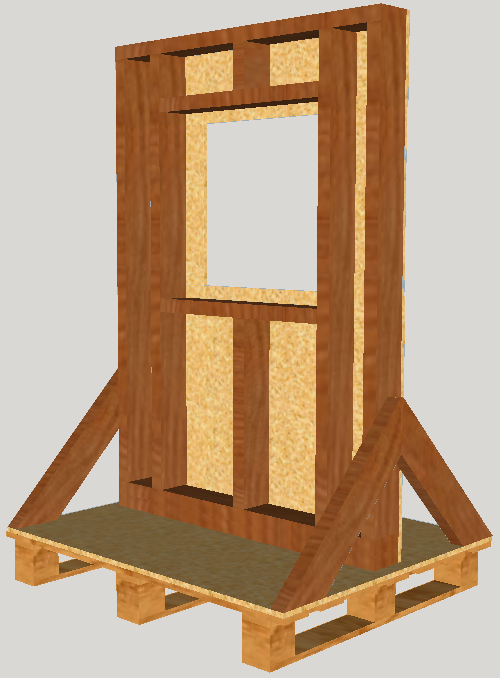

Découpe et assemblagedes montants et traverses de l’ossature bois

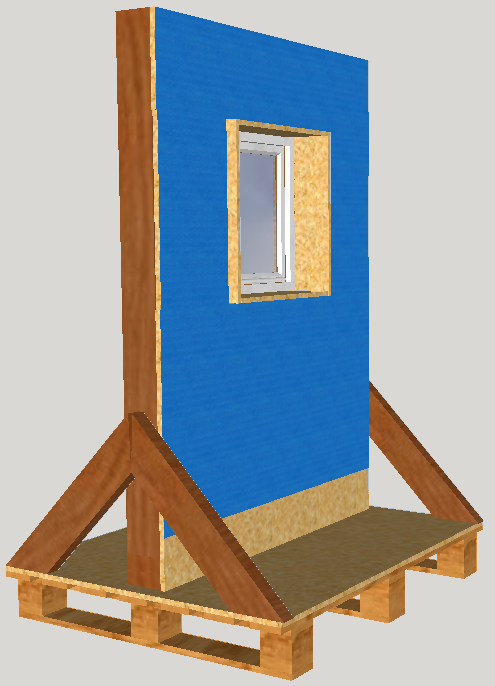

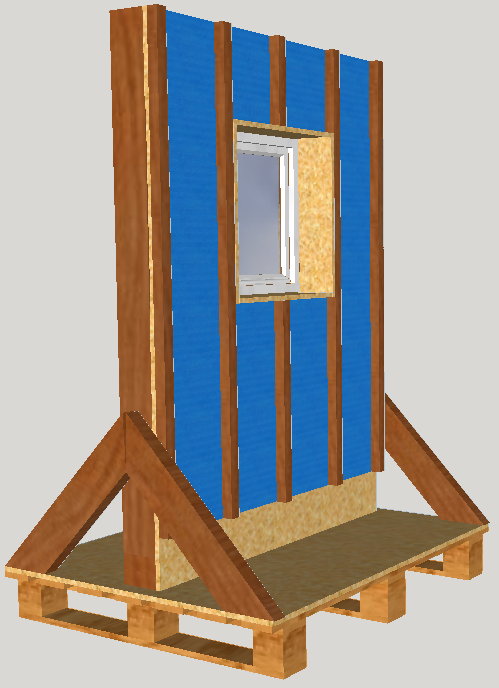

Fixation du contreventement en OSB sur l’ossature bois
Fixation du mur ossature bois sur la lisse de soubassement
Fixation de renforts latéraux

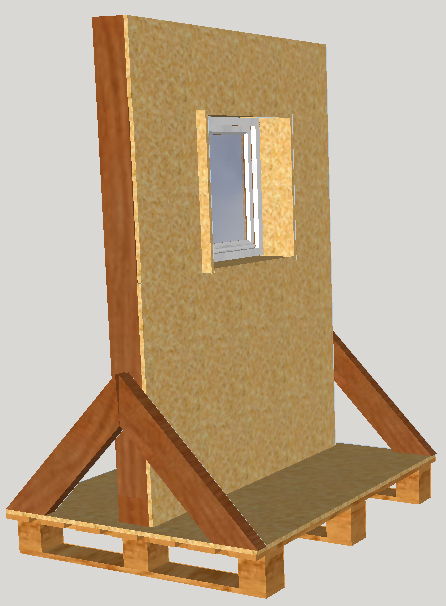

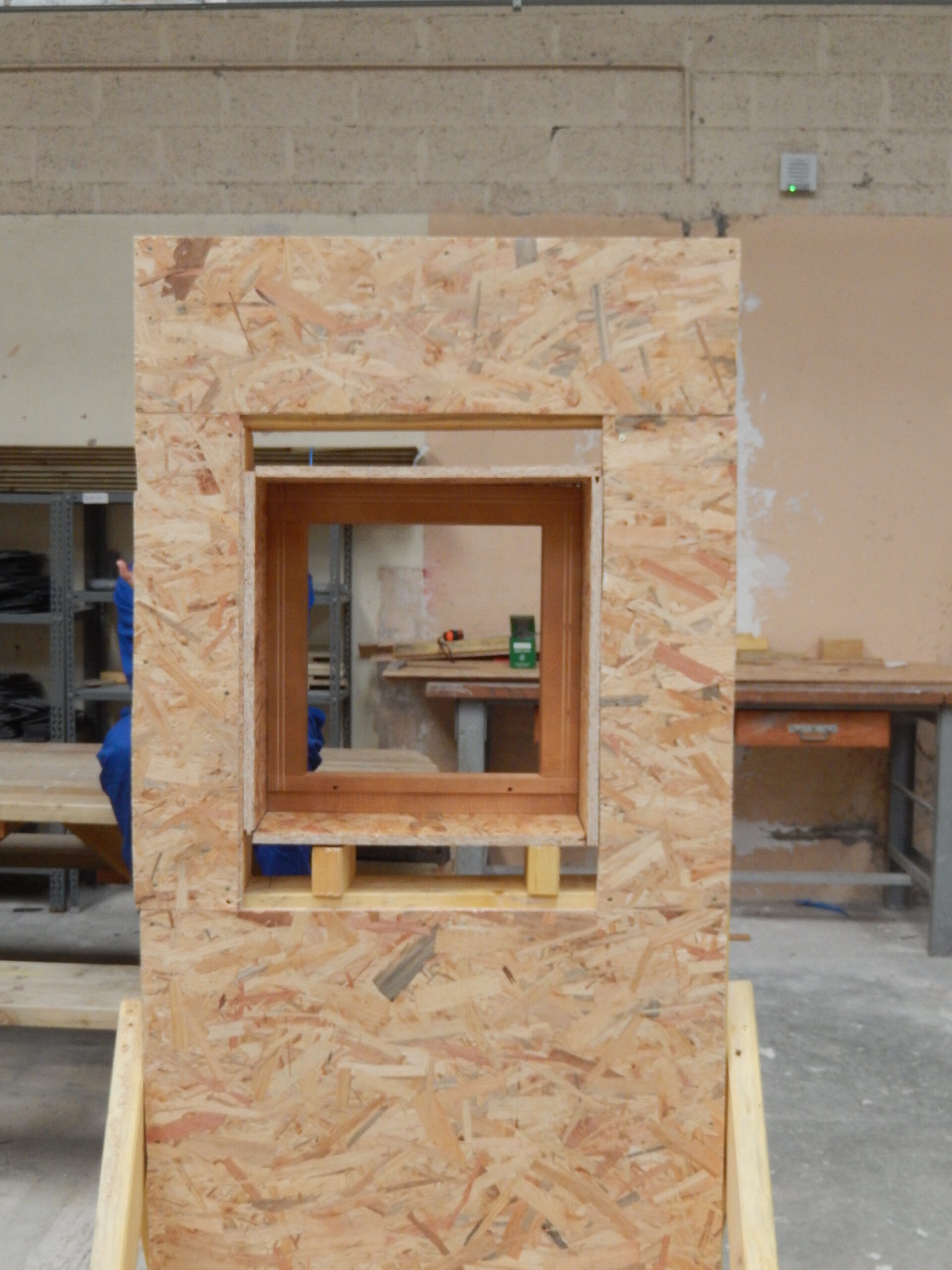

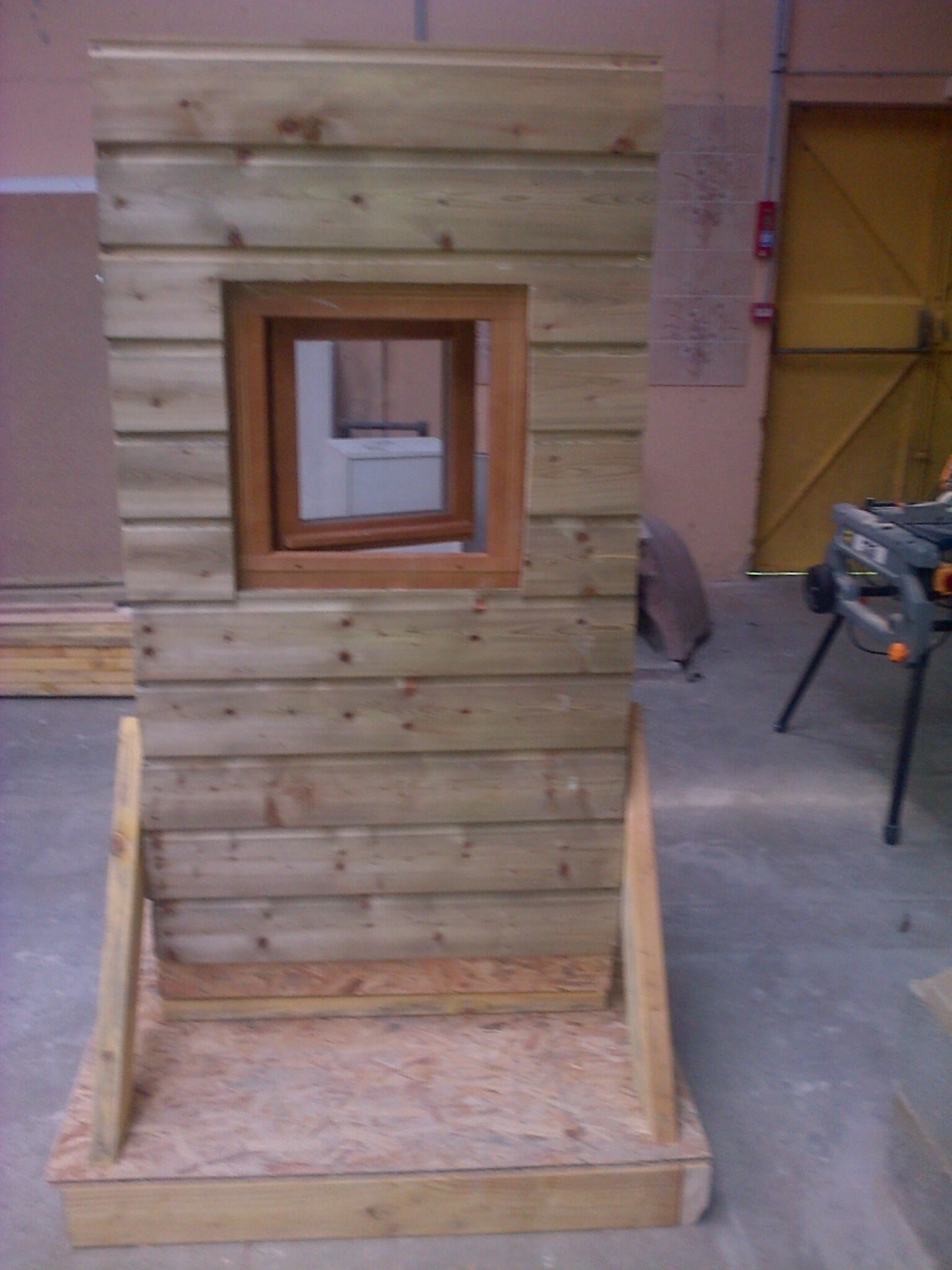

Pose de la fenêtre sur l’ossature bois (pose en tunnel avec précadre)

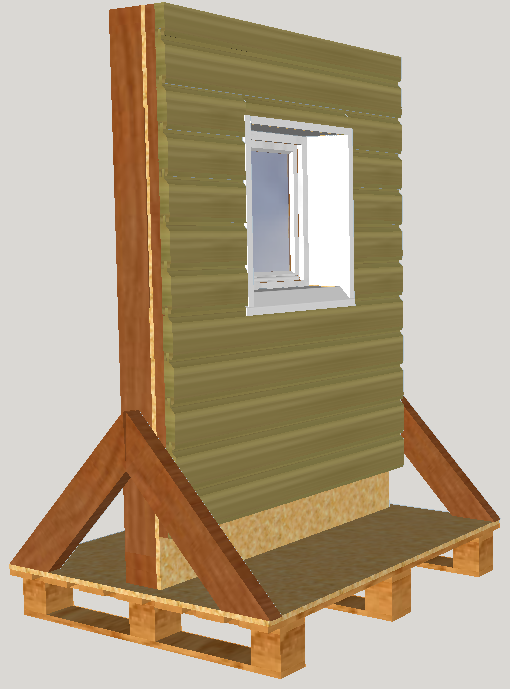

Pose du pare-pluie sur le contreventement
Fixation des liteaux

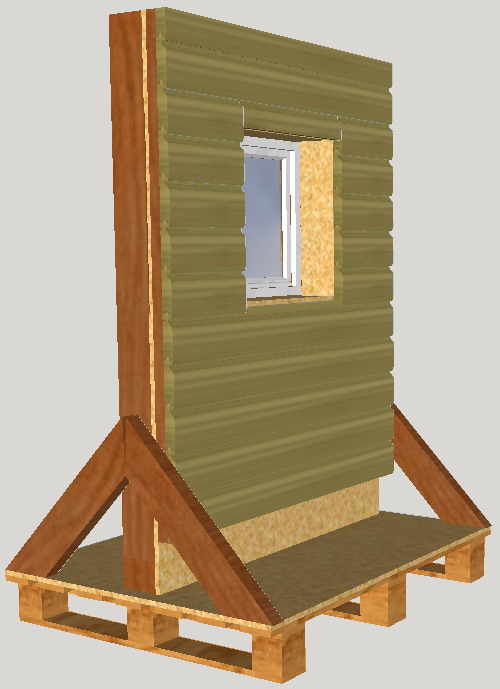

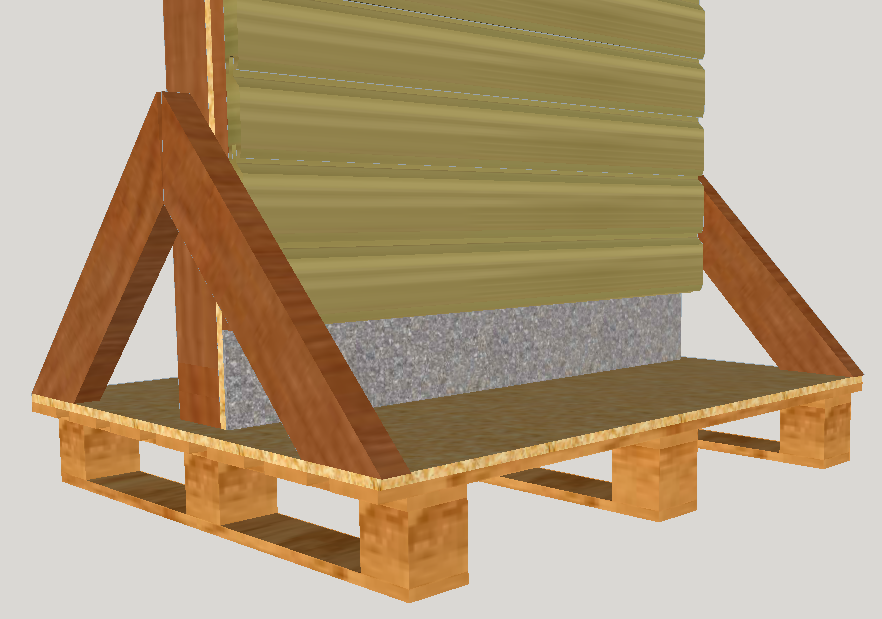

Pose des lames de bardage
Découpe et mise à poste des habillages extérieurs de la fenêtre

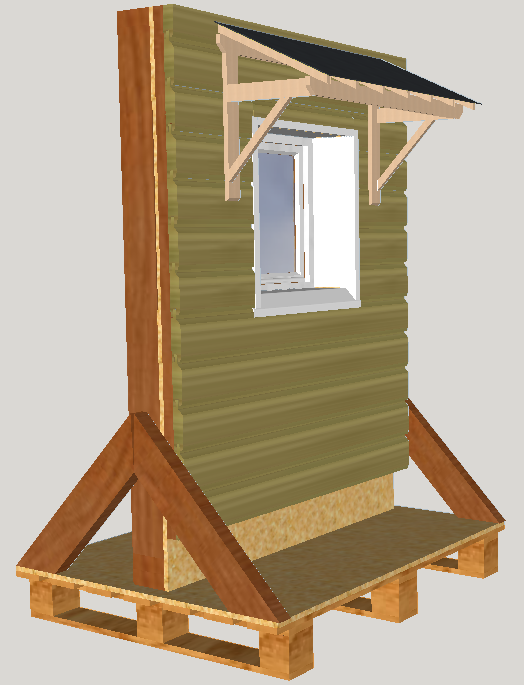

Pose de la marquise au-dessus de la fenêtre (charpente bois et couverture en ardoises)
Pose de la grille anti-rongeurs

Pose du muret en brique

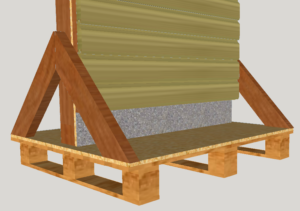

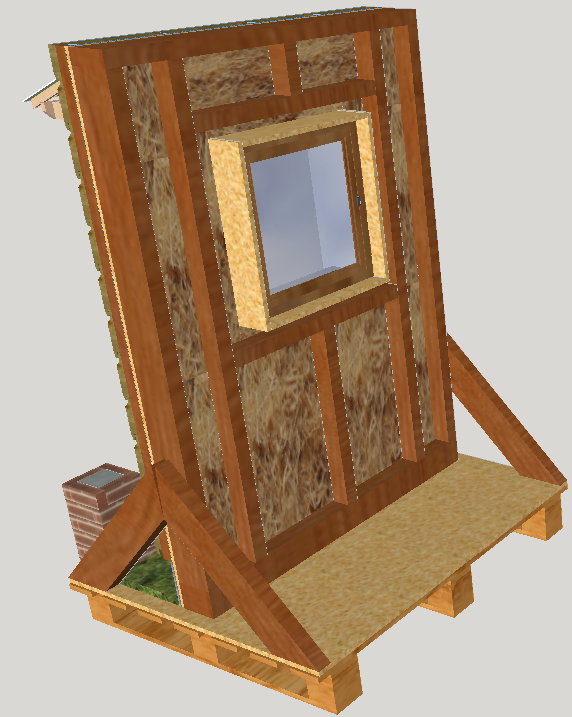

Pose l’isolant en laine de bois

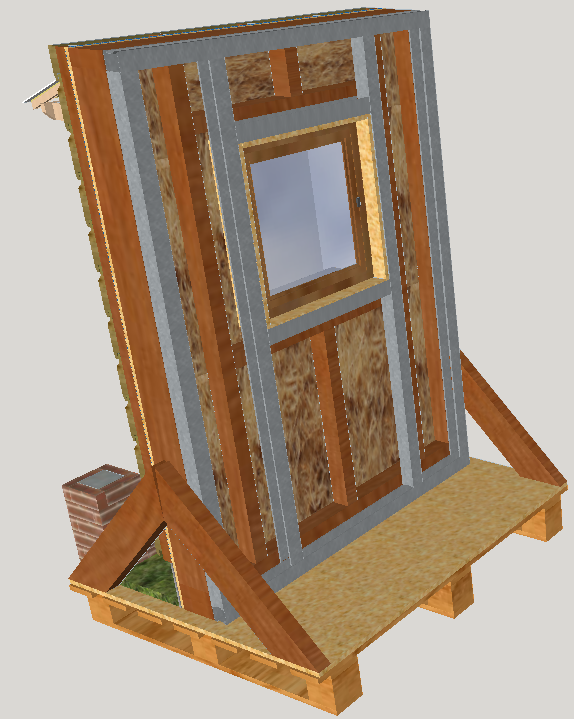

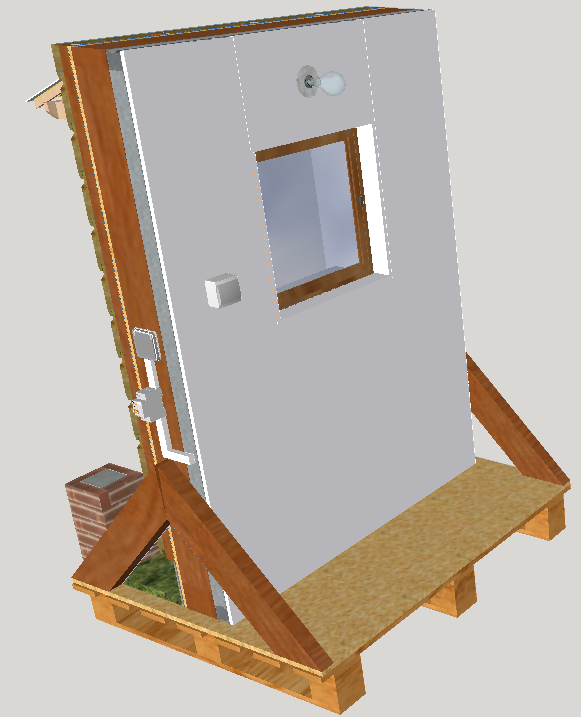

Pose de l’ossature placosteel, des gaines électriques et des gaines PER

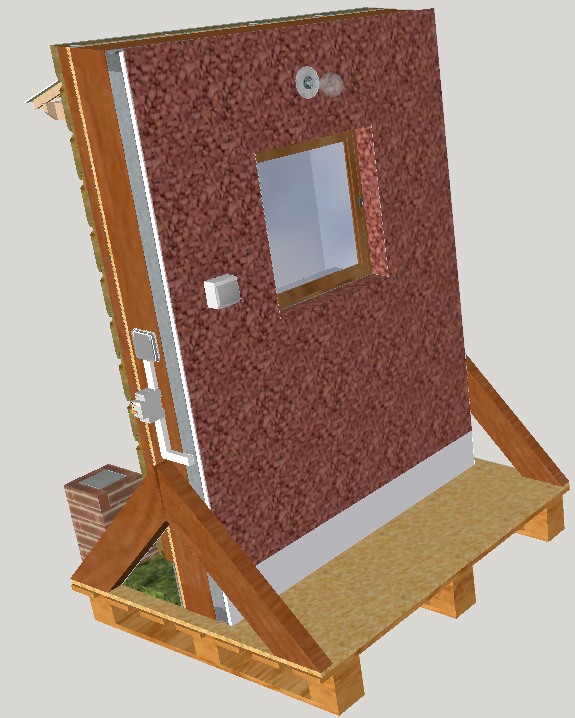

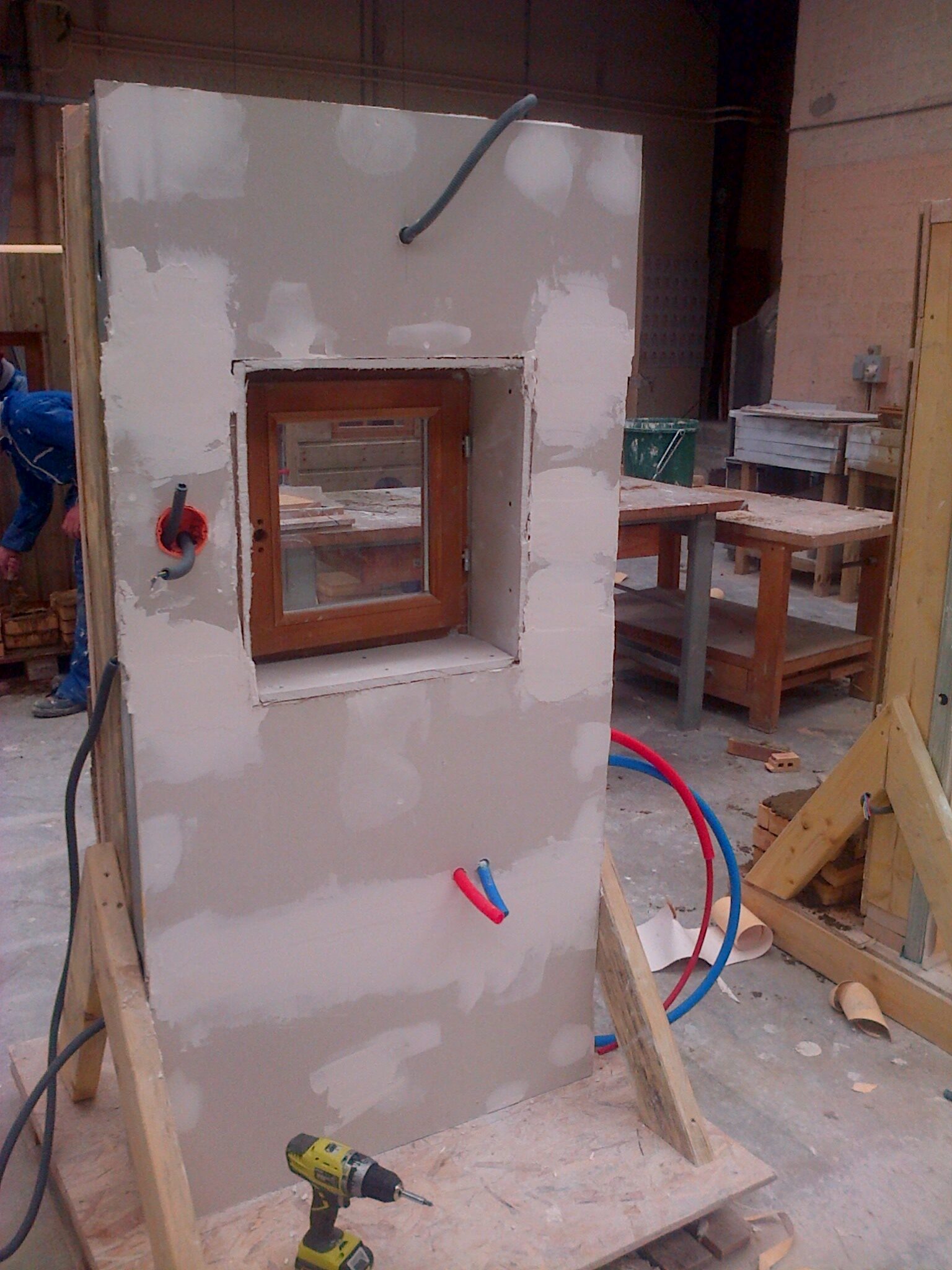

Fixation des plaques de plâtre (BA13), réalisation des calicos, et pose des boitiers d’encastrement pour l’interrupteur et le DCL (dispositif de connexion luminaire)
Application de la couche d’impression, pose de la toile intissée, puis application de la couche de peinture

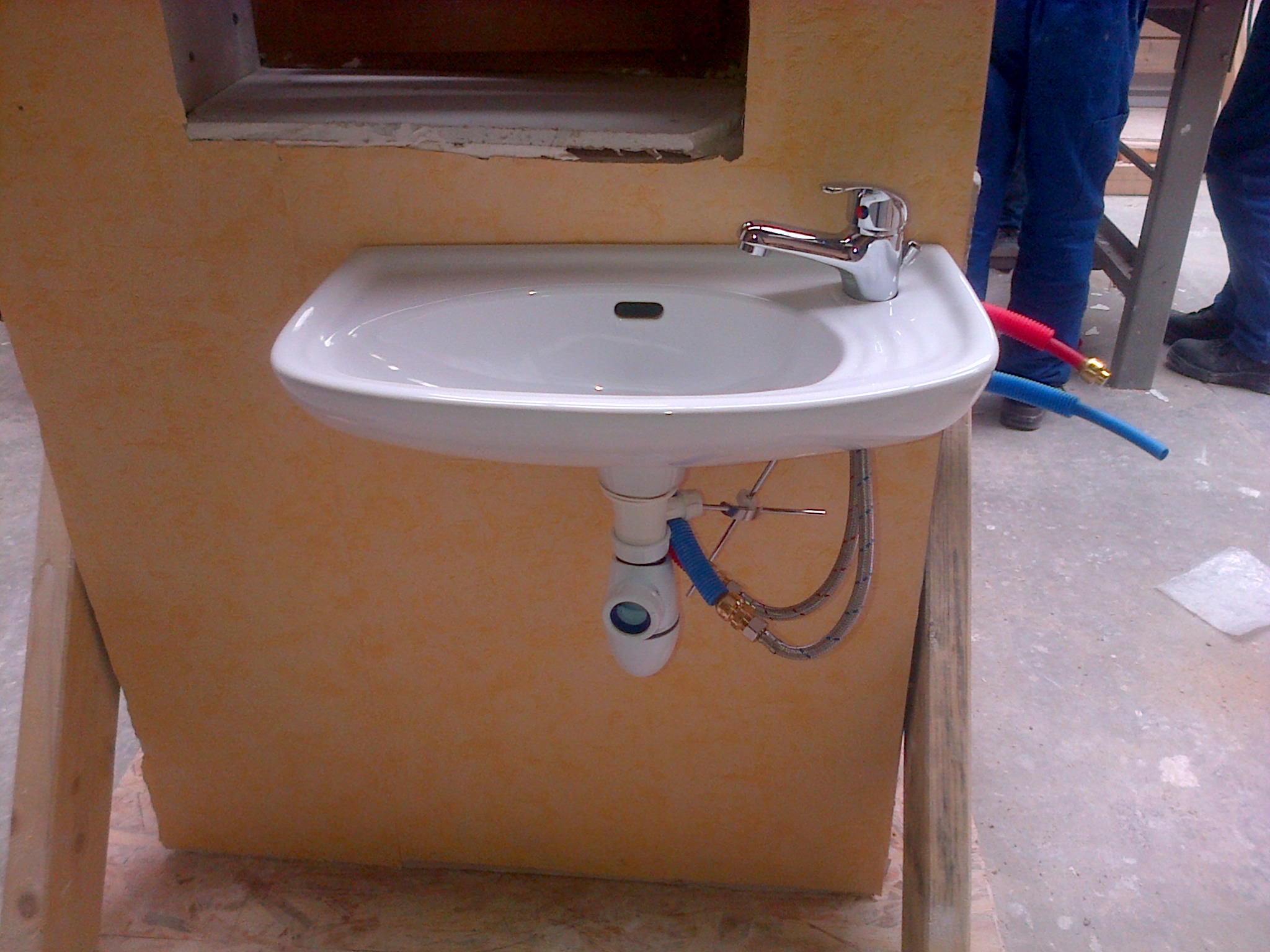

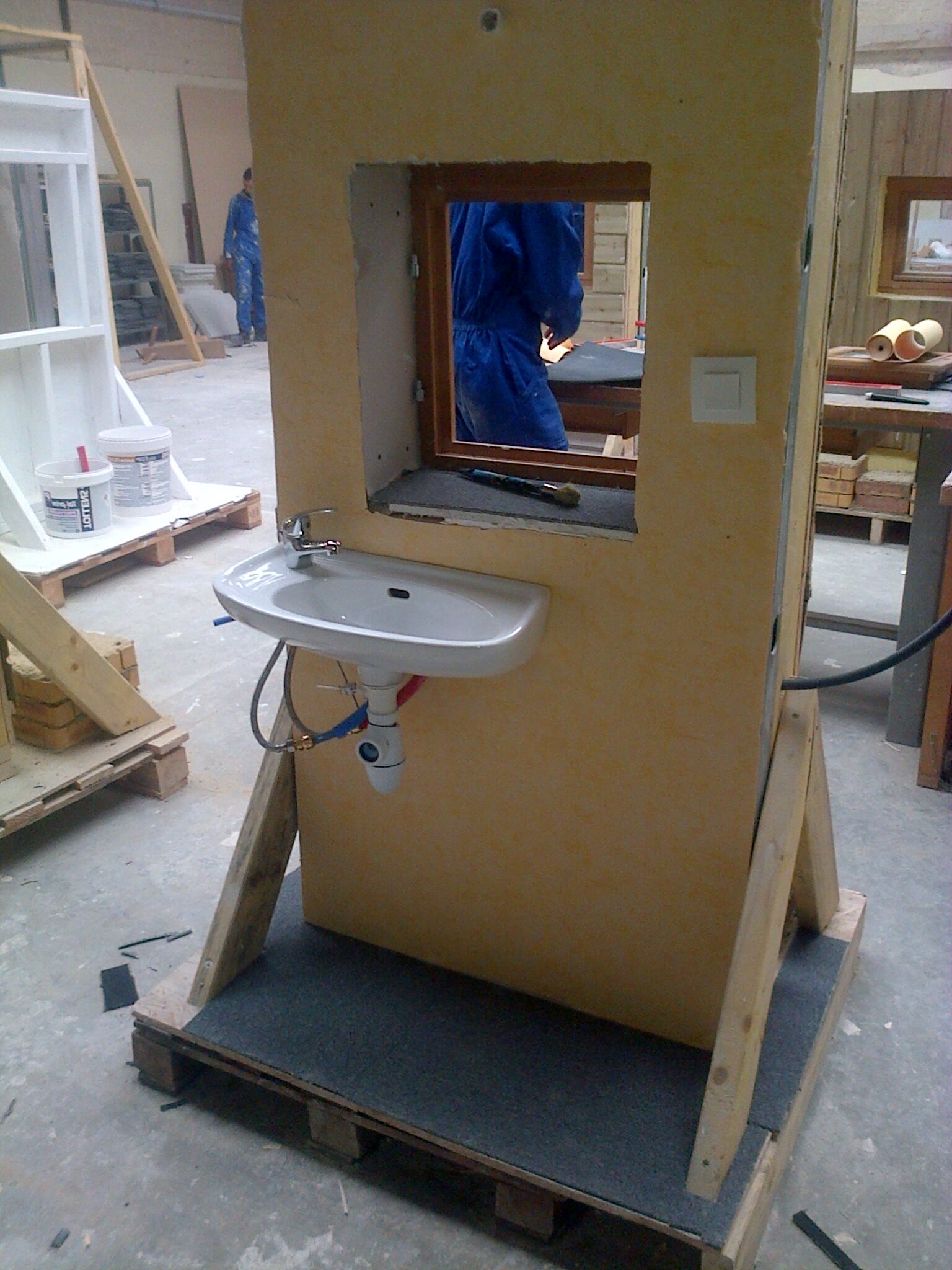

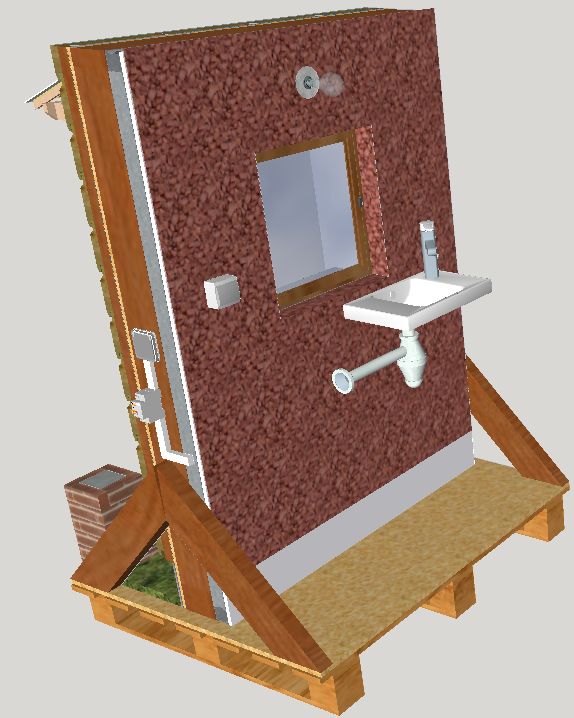

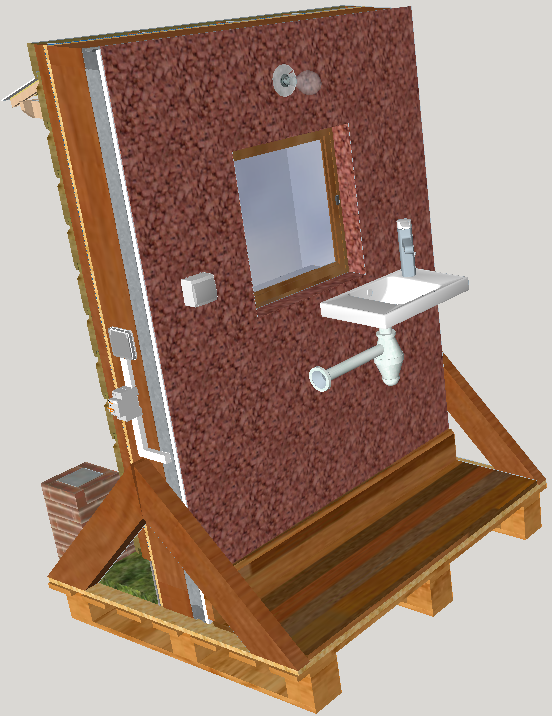

Installation et raccordement des équipements électriques, et du lave main
